你以为储能电站拼的是电池容量。
从材料看,真正决定能不能长期稳定跑下去的,是“怎么布置、怎么防火、怎么控温、怎么接入调度”。
这些东西做对了,收益模式才有落地的底气。
做错了,后面再谈调峰调频,基本都是给风险买单。
先把站怎么摆明白(总平面布置)
结论先行:储能电站的总平布置,不是画图好看,是把安全距离、运维通道、设备形态一次性定死。

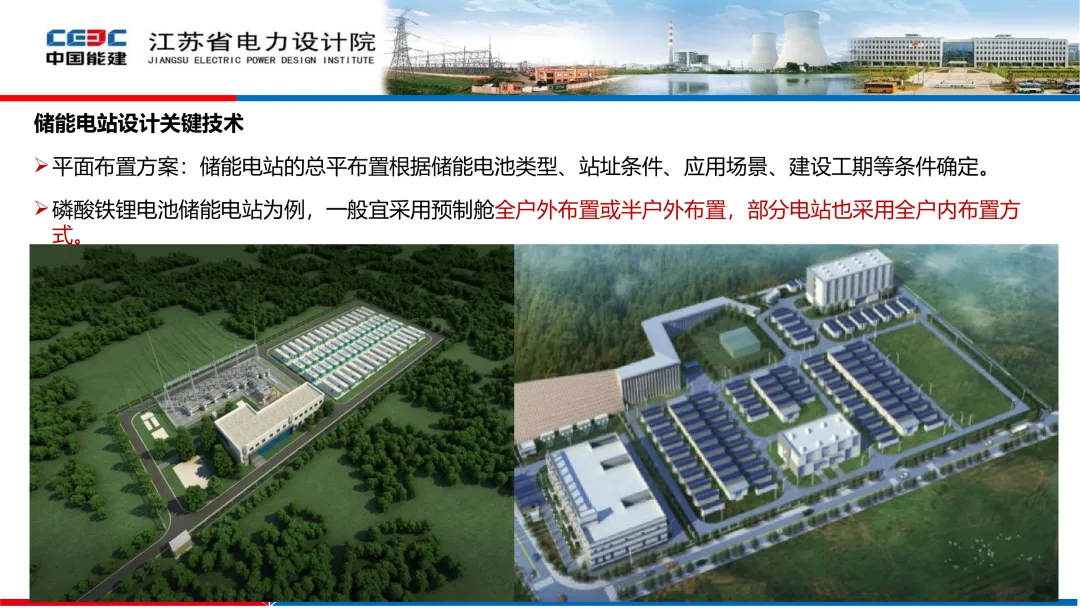

材料里以磷酸铁锂储能电站为例,常见有三种思路:预制舱全户外、半户外、以及少量全户内。

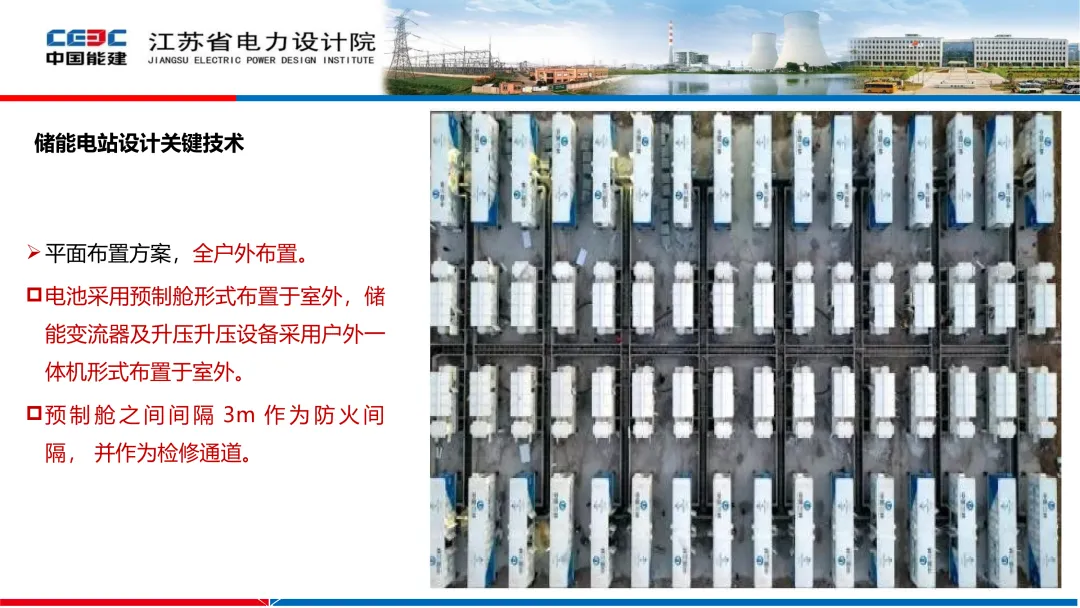

全户外(预制舱 + 户外一体机)
- 电池用预制舱放室外。
- 储能变流器和升压设备采用户外一体机,整体也放室外。
- 预制舱之间留 3m 作为防火间隔,同时也是检修通道。

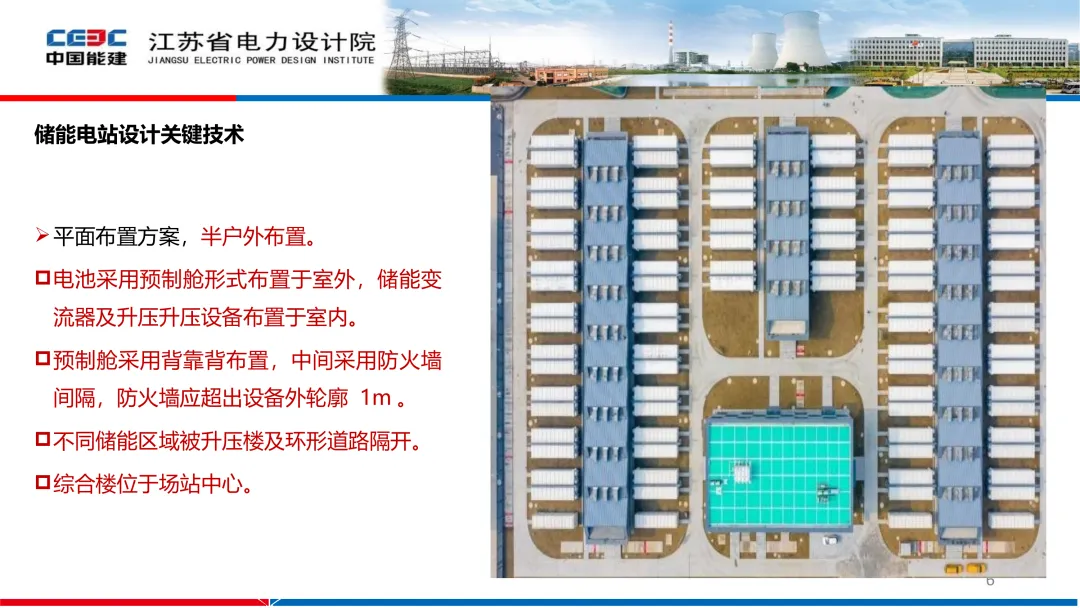

半户外(电池室外,关键电气室内)
- 电池仍然是预制舱,室外布置。
- 变流器及升压设备布置在室内。
- 预制舱背靠背布置,中间用防火墙隔开,防火墙要超出设备外轮廓 1m。
- 不同储能区域通过升压楼和环形道路隔开,综合楼在场站中心。
分区与容量上限(别把风险堆成一坨)

材料给了明确的“分区”约束:
- 单层电池厂房,单个电池室额定能量不宜超过 30MWh。
- 多层电池厂房,单个电池室额定能量不宜超过 15MWh。
- 屋外电池预制舱(柜)布置分区内,储能系统额定能量不宜超过 50MWh。
- 相邻分区间距不应小于 10m。
- 间距不足时,要设置耐火极限不低于 4.00h 的防火墙,并且同样要超出设备外轮廓 1m。
一句话:先把“分区、间距、墙”定好,后面很多消防和运维问题会少一半。
安全不是口号,核心是把热失控拦在早期

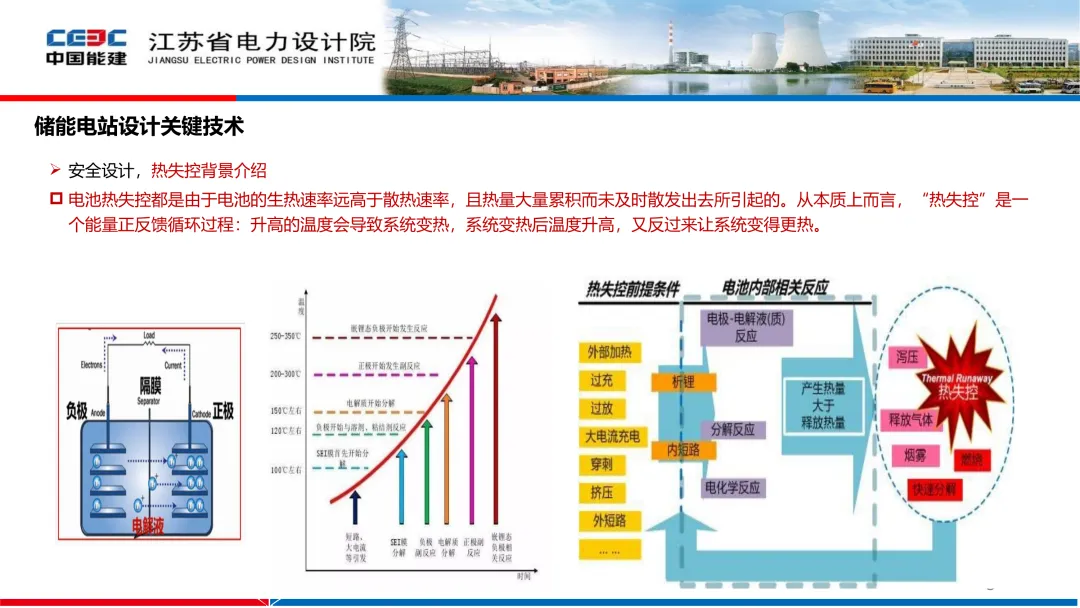

结论先行:储能安全设计的核心,是让热失控不要发生,发生了也不要蔓延,蔓延了也要能压住。
材料对热失控的解释很直白:当电池生热速率远高于散热速率,热量累积无法散出,就会进入“能量正反馈循环”。温度越高,系统越热,越热又让温度更高。

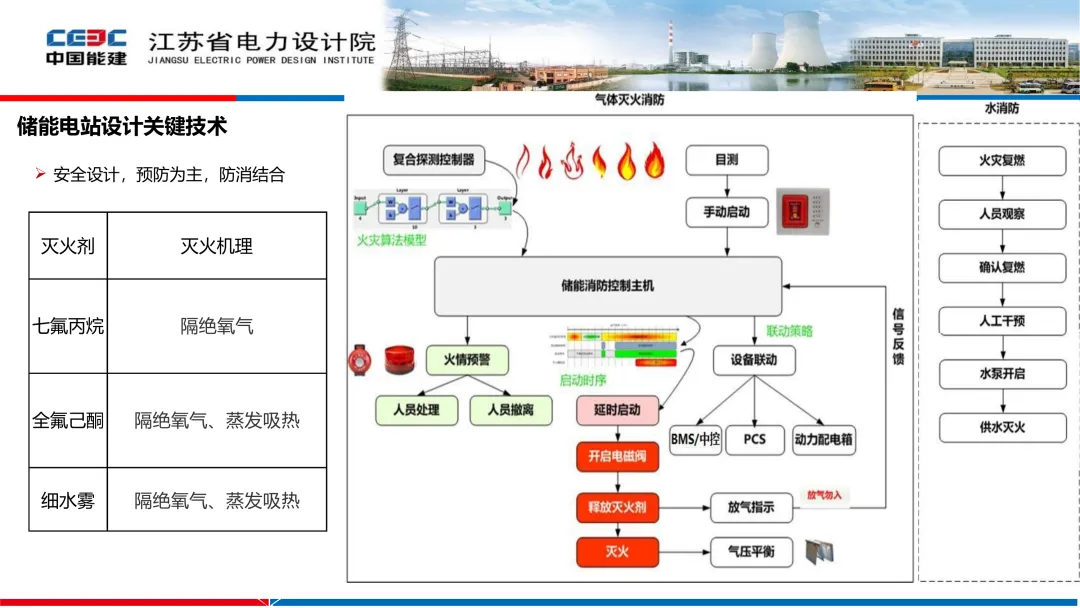

灭火剂怎么选(材料里的三类)
- 七氟丙烷:隔绝氧气。
- 全氟己酮:隔绝氧气 + 蒸发吸热。
- 细水雾:隔绝氧气 + 蒸发吸热。
这里的关键不是背配方,而是理解机理,后续做分级联动时才不会“装了等于没装”。

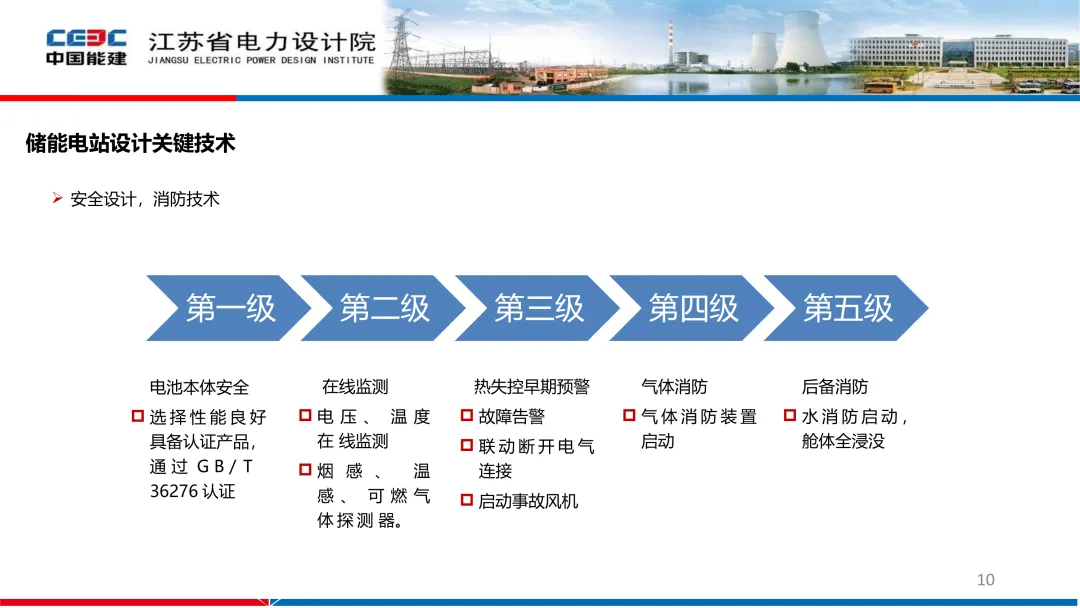

五级防线(预防为主,防消结合)
材料给了一个从“源头”到“兜底”的五级思路:
1) 电池本体安全(选择性能良好、具备认证的产品)
2) 在线监测(电压、温度等)
3) 热失控早期预警(烟感、温感、可燃气体探测等)
4) 气体消防(联动启动,舱体全浸没等思路,材料提到 GB/T 36276 认证)
5) 后备消防(水消防启动等兜底)
一句话:不要把希望押在最后一把水枪上,越早发现越便宜。
关键技术点之一:一致性,靠热管理硬控

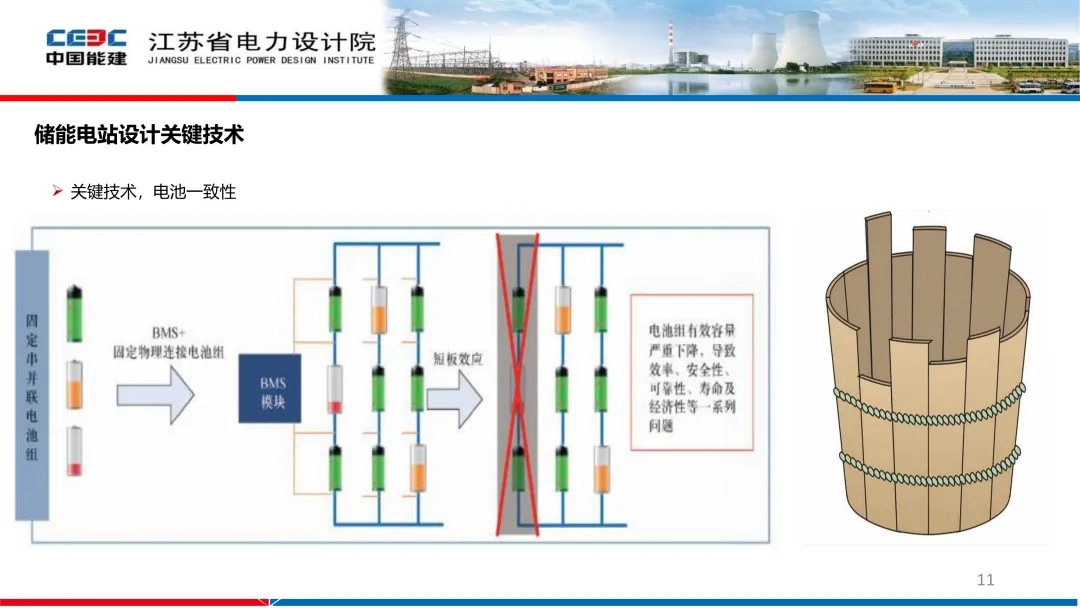

结论先行:大规模储能要想“寿命别差太多”,一致性是硬指标,热管理是最直接的抓手。

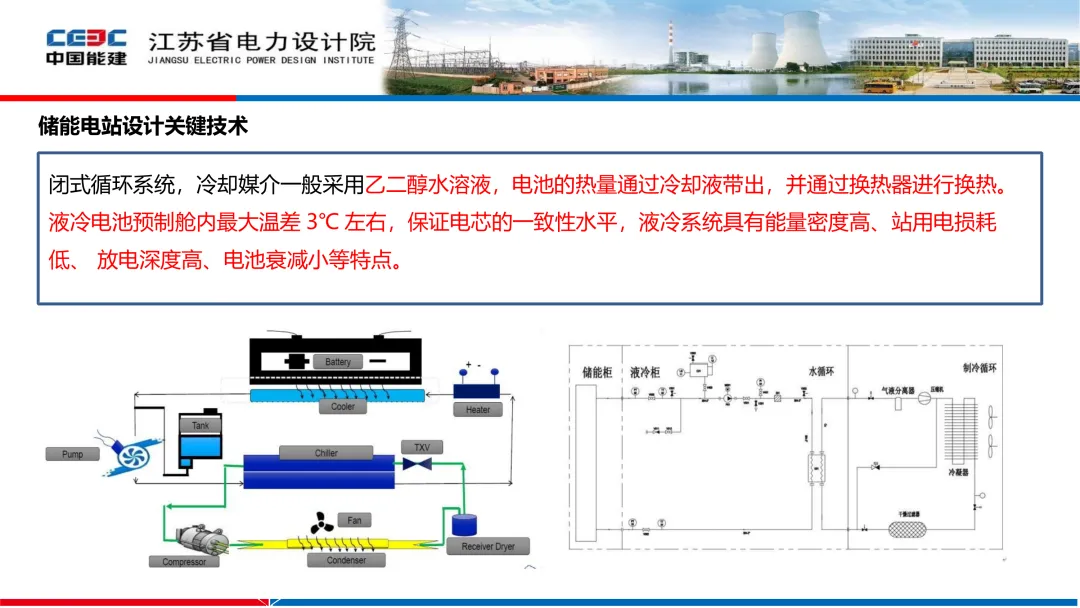

材料提到闭式循环液冷方案:
- 冷却媒介一般采用乙二醇水溶液。
- 电池热量通过冷却液带出,再经换热器换热。
- 液冷电池预制舱内最大温差约 3℃。
材料同时给出液冷系统的特点:能量密度高、站用电损耗低、放电深度高、电池衰减小。
关键技术点之二:数据量巨大,监控要分层分区

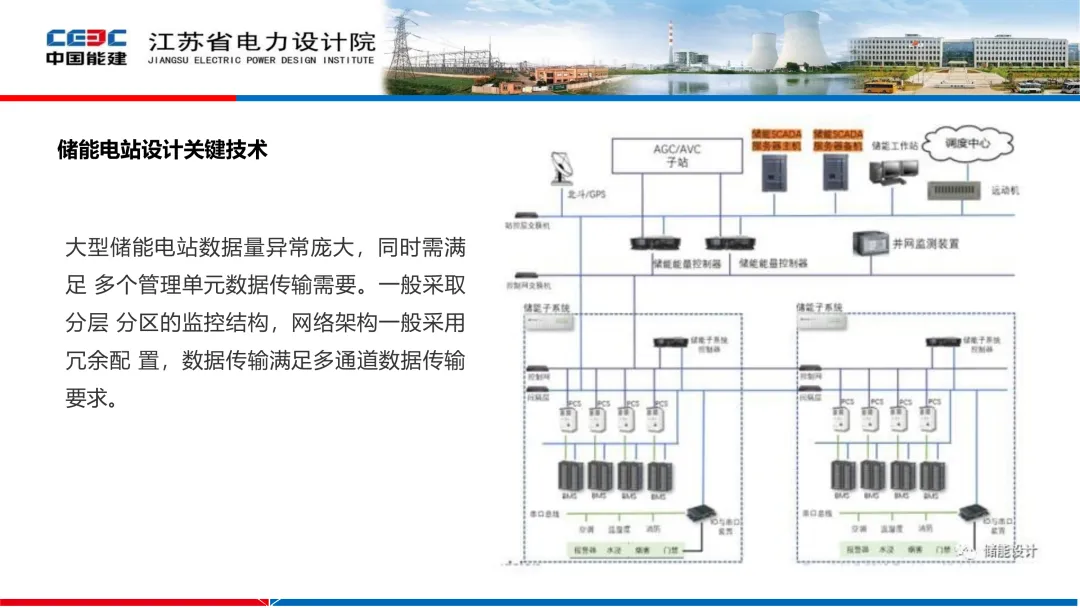

结论先行:储能电站不是“装完就完”,运维的第一现场是数据。
材料指出大型储能电站数据量异常庞大,还要满足多个管理单元的数据传输需求。
常见做法是:
- 分层、分区的监控结构。
- 网络架构冗余配置。
- 数据传输满足多通道要求。
收益模式怎么落地,绕不开辅助服务与配置要求
结论先行:收益不是“想象”,更多是“规则”,你必须按规则把设备能力和接入条件做出来。
调峰补偿(材料给出公式)
材料给出:储能设施有偿调峰补偿费用 = 充电电量 × 实际出清电价。
并且在规则里提到,补偿费用由多类主体共同分摊(火电、集中式风电/光伏、核电、跨省区联络线、地方公用电厂、部分分布式光伏等)。
调频(AGC)
材料里以山东辅助服务市场为例,调频(AGC)强调的是“跟踪调度指令、按调节速率实时调整出力”。
参与条件包括:按规程装设 AGC 装置,且性能指标满足调度运行管理要求。
结算上,材料提到采用日前申报、集中优化出清,出清价为当日中标调频辅助服务的 AGC 装置(机组或储能设施)的最高报价。
试运行初期的报价上限暂按 8 元/兆瓦,下限 0 元/兆瓦。
配置比例与时长(各地常见门槛)
材料汇总了多地“新能源配储”的典型要求,口径略有差异,但共性很强:
- 常见比例不低于装机容量的 10%。
- 很多地方要求连续充电时间不低于 2 小时。
- 也有更高比例的情形,例如材料提到陕西部分地区不低于 20%,河北有 15% 及以上的配置承诺加分机制等。
独立储能、共享储能的市场化方向
材料提到国家层面的方向:
- 新型储能可作为独立储能参与电力市场。
- 配建形式存在的新型储能项目,可转为独立储能项目。
- 鼓励配建新型储能与所属电源联合参与电力市场。
- 推动独立储能参与电力市场配合电网调峰,参与中长期市场和现货市场。
容量类收益(材料给出示例口径)
材料里也出现了容量租赁、容量补偿的示例口径,例如:
- 河南:容量租赁 200 元/kWh·年。
- 山东(参与现货的独立储能):容量补偿费用 = 机组月度可用容量 × 0.0991 元/kWh。
- 安徽芜湖:分布式光伏配套储能按实际放电量给予 0.3 元/kWh 补贴,并给出年度/项目限制条件(材料中有描述)。
这些口径的共同点是:你得能证明“可用容量”和“可用性能”,否则规则写得再好也轮不到你结算。
最后,落地时按这个清单自查
1) 总平面布置先过安全线,分区、间距、防火墙参数一条条对照材料要求。
2) 热失控按“五级防线”做联动方案,重点在早期预警和快速隔离。
3) 热管理优先把舱内温差控制住,材料给的目标是液冷舱最大温差约 3℃。
4) 监控架构按“分层分区 + 冗余 + 多通道”设计,别等运行后再补课。
5) 如果要吃调频(AGC)这碗饭,AGC 装置与性能指标要提前按调度要求准备好。
6) 收益测算别只看电价,按调峰/调频/容量补偿的规则口径,把“能结算的能力”拆出来算。
