【呼吸研报】数据中心建设延宕:AI扩张的“阿喀琉斯之踵”
美国近40%的数据中心建设项目面临延期风险,波及微软和OpenAI等巨头的核心算力布局。

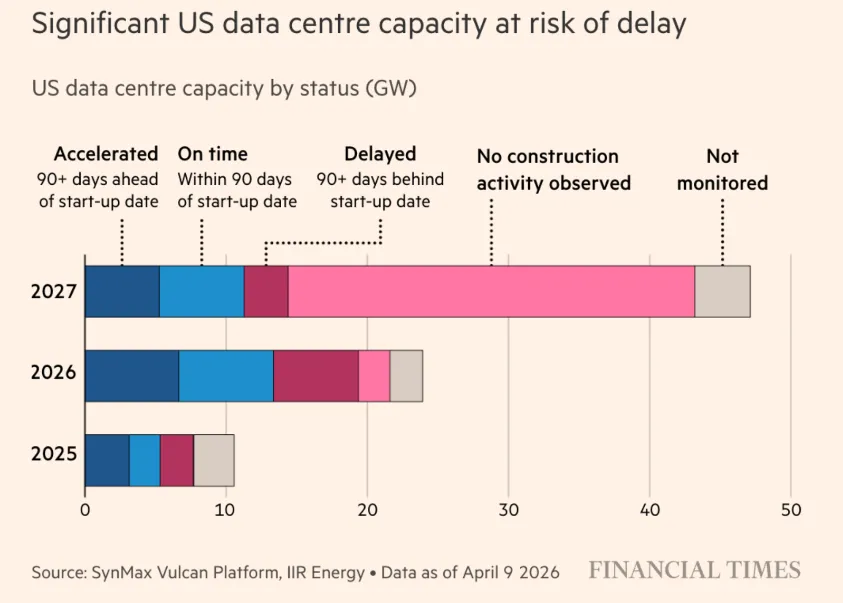

美国新建数据中心的严重延期,正切实威胁着全球顶级科技巨头的人工智能推进步伐。数据显示,原定于今年交付的项目中,有近40%面临进度落后的高风险。
根据卫星图像与人工智能分析机构SynMax向《金融时报》分享的数据,微软(Microsoft)、OpenAI及其他科技巨头的重大基建项目,很可能会错过原定完工日期长达三个月以上。
十多位业内高管指出,由于繁琐的审批许可障碍以及劳动力、电力和关键设备的长期短缺,那些目标容量高达数百兆瓦的超大型数据中心园区正被迫搁浅。
这些物理基建的瓶颈,正在成为制约企业将巨额AI投资转化为实际营收的核心阻碍。市场开始普遍担忧:科技巨头们计划投入的数干亿美元,将需要比预期更长的时间才能产生实质性回报。
目前,“超大规模云厂商(Hyperscalers)“正在疯狂竞速,试图建造规模空前的数据中心,并急于让耗电量至少达到1吉瓦(Gigawatt,大致相当于一座核反应堆的输出功率)的超大型设施早日并网运行。
研究机构Epoch的数据显示,预计今年将有少数几个此类巨型项目完工,其中包括亚马逊AWS、Meta以及埃隆马斯克(Elon Musk)旗下xAI的开发项目。
然而,其他多数项目面临的延期风险,凸显了一个日益扩大的裂痕:资本在AI领域的狂热投资规模,已经远远超出了基础设施运营商实际交付算力底座的能力。
“在这个量级上的融资极其困难,“数据中心运营商Applied Digital首席执行官韦斯·康明斯(Wes Cummins)直言,“物流是艰难的,施工和运营更是难上加难。
为了评估真实的完工日期,SynMax利用卫星图像追踪了从土地平整到地基浇筑的整个施工进度。随后,他们将这些视觉数据与行业研究机构IIREnergy 汇编的基准数据(包含公开声明、许可文件以及实地访谈)进行了交叉比对。
其中最受瞩目的项目之一,是位于得克萨斯州沙克尔福德县(Shackelford County)的一个1.4吉瓦的数据中心园区。该园区由甲骨文(Oracle)开发,建成后将由其配置芯片并为OpenAI提供核心计算能力。
这块占地1200英亩的场地预计将容纳10栋建筑。负责施工的Vantage Data Centers在去年8月曾表示,第一栋建筑计划于2026年下半年交付。
然而,卫星图像显示,虽然6座规划设施的土地已经平整,但截至4月初,只有1座设施出现了实际动工的迹象。SynMax估计,第一栋建筑的最早交付日期将推迟至今年12月;而如果参考大多数同类项目的正常施工周期,该时间表可能会被彻底推迟到2027年底。
其他与OpenAI相关的园区似乎也进展缓慢。在得克萨斯州米拉姆县(Milam County),OpenAI 总裁格雷格·布罗克曼(GregBrockman)上个月刚宣称一个1.2吉瓦的站点正在“初具规模”,但卫星图像却无情地揭示:目前只有一座设施开始施工。在该集团位于得州的各大重点项目中,预计今年能够真正完工的只有阿比林(Abilene)的一处项目。
面对质疑,OpenAI回应称:"我们历史性的数据中心扩建计划正在按计划进行,我们将从现在开始加速。通过与甲骨文、SB Energy以及更广泛的合作伙伴生态系统携手,我们在得州的阿比林、沙克尔福德县和米拉姆县都取得了快速进展。
甲骨文方面表示:“我们为OpenAI开发的每个数据中心都在按时推进,施工正按计划进行。
SB Energy也坚称:“米拉姆县数据中心进度正常,并有望成为有史以来交付最快的同类数据中心之一。
然而,两名参与OpenAI相关项目的建筑高管透露了截然不同的实情。他们表示,随着各家公司疯狂竞标并建造越来越庞大、复杂的设施集群,从电工到管道工等专业技术工人的严重短缺,根本无法满足整个行业的庞大需求。
此外,不堪重负的电网容量以及燃气轮机和变压器等核心设备的断供,也是造成延期的罪魁祸首。他们补充说,在偏远地区施工,使得劳动力成本飙升了高达30%。
研究机构SemiAnalysis的总裁道格·奥劳克林(Doug O'Laughlin)指出,项目在某些特定地区的过度集中,甚至加剧了服务于同一最终客户的供应商之间的内耗。
"OpenAI实际上是在与OpenAI自己竞争,“他说。"工人们为了寻求更高的薪水,频繁地在不同的项目之间跳槽。
"对于那些留下来的人来说,即使他们两班倒连轴转,也很难赶上这些紧迫的进度,"他补充道。
再看另一个案例。为客户搭建计算能力的新型云服务商Nebius,去年与微软达成了一项协议,将在新泽西州瓦恩兰(Vineland)建设一个300兆瓦的设施,并计划在2025年底前成功交付第一批产能。

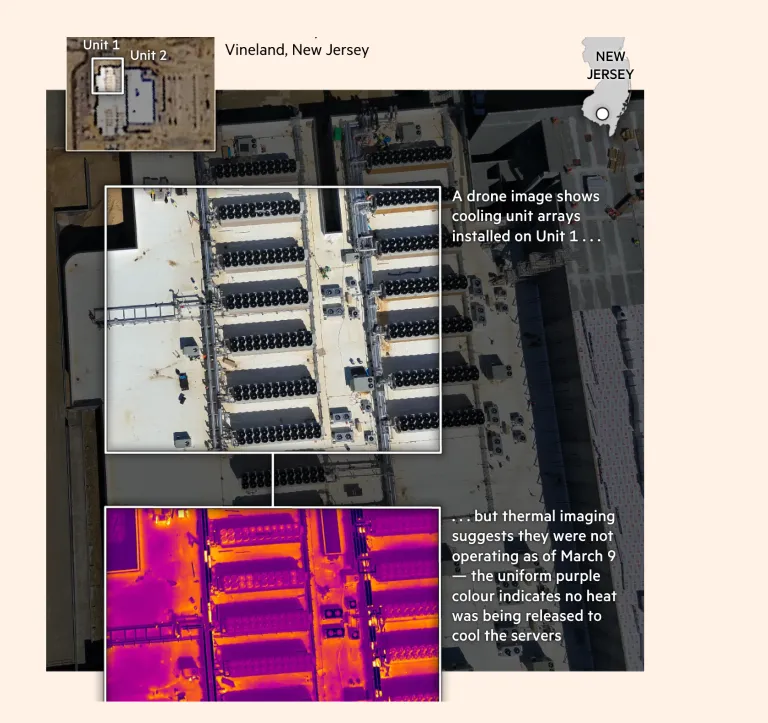

但卫星图像表明,该项目的最新阶段进展严重放缓:虽然建筑物的主体结构已经到位,但时间线正在不断后延。在现场拍摄的热成像图像显示,设备至今仍未上线运行。
瓦恩兰项目面临着严峻的审批挑战和当地居民的强烈反对。目前该项目已被要求进入正式的“公众意见征询”程序-这一步骤通常会大幅拉长审批时间表,并标志着社区阻力的不断升级。
微软对此拒绝置评。
Nebius方面则声明:“迄今为止,我们在与微软协议下的所有产能交付均已按时完成,我们目前预计将按计划交付剩余产能。截至目前,我们尚未发现任何会对此产生重大影响的问题。
SynMax的预估数据更为悲观:计划于明年完工的项目中,有超过60%甚至还没有破土动工。这进一步加剧了市场对整个行业扩张管道全线延期的深度担忧。
“整个行业都在一味追求速度,这不可避免地会与监管的滞后性发生碰撞,”战略咨询公司Capstone的能源总监乔什:普莱斯(JoshPrice)一针见血地指出,“这些项目史无前例的规模和复杂性,必然会招致更严苛的审查,从而带来潜在的延期。
正如Applied Digital 的康明斯所总结的那样:“今年我们将见证一系列项目的爆雷和延期。我现在的首要任务,就是确保那个倒霉蛋不是我们自己。
