一、AI数据中心进入电力约束主导的扩张周期
美国AI数据中心建设,正进入由电力约束主导的新一轮扩张周期,超大规模算力项目持续落地,推动能源基础设施同步重构。
2026年一季度,美国市场新公布或有更新进展的AI数据中心项目,总装机容量超过20GW,其中Meta Hyperion园区规划7.5GW、软银俄亥俄州项目规划9.2GW、微软西得克萨斯州项目初始规模2.5GW,燃气发电成为这些项目的核心能源来源。
核心驱动在于,AI算力需求呈现非线性爆发式增长,电网现有容量已无法匹配超大规模数据中心的用电需求,自备天然气发电,成为头部云厂商保障算力集群稳定运行的核心选择。
二、核心项目与设备订单格局

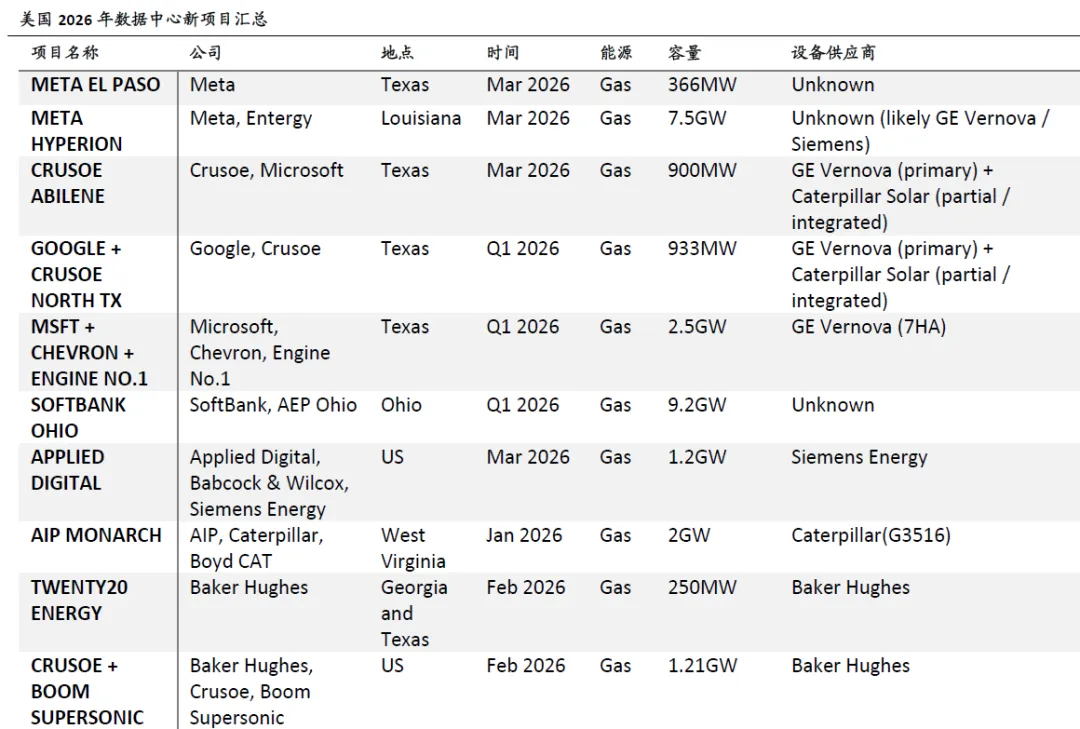

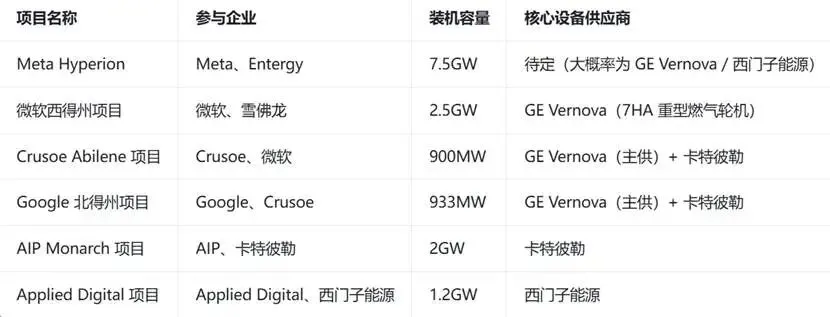

2026年Q1核心AI数据中心项目与设备供应商格局如下:


从订单格局来看,GE Vernova成为本轮AI数据中心燃气轮机订单的最大赢家,拿下了微软、谷歌、Meta相关项目的核心订单;卡特彼勒在分布式快速响应机组领域优势显著,西门子能源也拿下了1.2GW的大额订单,头部厂商订单普遍饱满,AI电力需求对供应链的拉动效应持续显现。
三、行业核心趋势与投资逻辑
能源获取能力,正在成为AI算力厂商的核心竞争优势。AI基础设施正从线性扩张,迈向GW级非线性增长,产业价值正向具备能源设备与系统集成能力的环节集中。
美国AI数据中心仍是能源设备厂商中期核心增长驱动,天然气发电与分布式能源需求持续强化,带动燃气轮机、模块化机组及系统集成订单高速增长,短期电网瓶颈将加速订单向具备一体化能力的头部厂商集中。
可重点关注具备全链条能力的设备厂商:GE Vernova、西门子能源、卡特彼勒。
不构成任何投资建议,市场有风险,投资需谨慎。
